鐵投公司負責實施的月亮灣城市陽臺、武九線綜合管廊、武昌生態文化長廊、丹水池站到發線及牽出線新建工程等重點項目自3月下旬獲批復工以來,始終堅持復工復產、疫情防控兩手抓、兩手硬,在全面鞏固落實防控機制、員工排查、設施物資、環境消殺、安全生產“五個到位”基礎上,加速推進項目全面復工復產。
強力調度 統籌協調
圍繞加快推進項目建設復工復產,鐵投公司領導班子靠前調度、協同作戰,分赴一線強力推動生產工作,確保復工復產安全有序快速實施。
4月8日,市城投集團公司副總經理、鐵投公司董事長汪國圣組織中鐵武漢局集團公司項目管理公司、沿江商務區管委會、丹水池街道等相關單位負責人,現場調度丹水池站到發線及牽出線新建工程工區還建工作;4月10日,汪國圣現場調度月亮灣城市陽臺項目復工復產工作,檢查項目防疫措施落實情況;4月13日,汪國圣對接中鐵武漢局集團公司副總經理王祖祥,針對疫情對武九鐵路北環線搬遷、丹水池站到發線及牽出線新建、鐵四院片房屋征收、武客車輛段、武南編組站搬遷等重點工作帶來的影響,進行了全面對接和協調安排。4月14日,市質檢站組織開展陽臺一區結構工程質量專家評估會,認定工程質量合格。與此同時,公司王軼駿總經理及各副職領導均圍繞城建重點項目建設和公司經營發展工作,分別多次對接市城建局、市財政局、市發改委、市土儲以及武昌區、青山區、鐵路局等單位和部門,爭取有關工作支持,全力聯動各方協同推動各項工作走向快車道。
縝密安排 加快生產
根據公司疫情防控工作指揮部前期安排,公司復工初期重點圍繞項目建設對年度工作目標的影響、機械施工占比大小、勞動力密集度高低、材料充足與否、是否是關鍵工序等施工要素,科學安排優先復工復產部位,并迅速推動全面轉向正常施工。近一周工作進展如下:

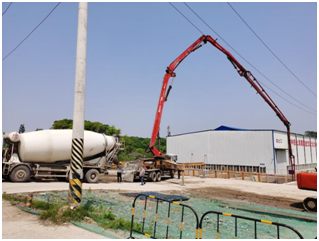

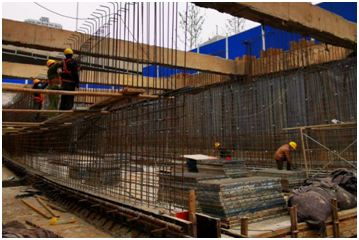

武九綜合管廊工程:在上周復工復產計劃到崗人員返崗率達到100%的情況下,組織安排其余施工人員進一步陸續返崗,目前累計到崗1022人。項目已全面實現復工,進入正常施工狀態,截止目前,項目累計完成管廊結構9710米;現場正在開展地基加固、支護樁、管廊主體結構和管廊橋等施工。

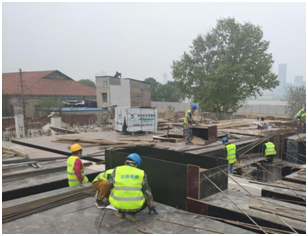

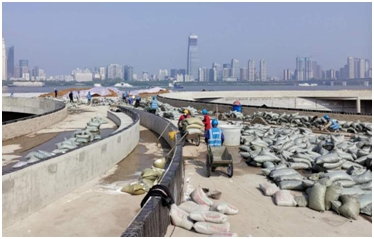

月亮灣城市陽臺工程:在上周復工復產計劃到崗人員返崗率達到100%的情況下,組織安排其余施工人員進一步陸續返崗,目前累計到崗247人。截止目前,項目累計完成已騰退斷面全部樁基3175根,占比68.4%;完成架空平臺層10024平方米,占比24.7%;現場正在開展樁基、結構、砌墻裝修等施工。

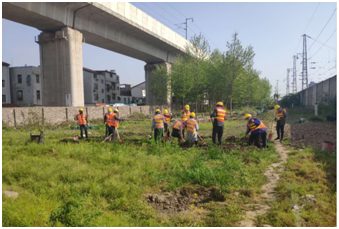

武昌生態文化長廊工程:項目80名人員全部返崗到位。提前做好了與項目建設上下游關聯的鋼材、商混、市政管線、鋪裝材料等生產、采購和供應的對接談判,為相關單位獲批復工后、項目第一時間迅速投入生產創造了良好條件;同步開展苗源地選苗工作。截止目前,項目相關前期工作已完成,現場正在開展大臨建設及示范段排水管道施工。

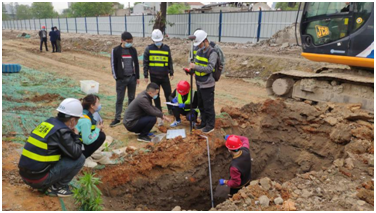

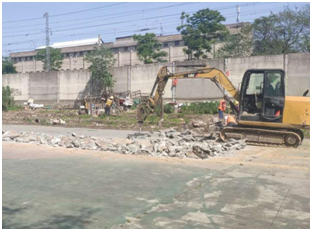

丹水池站到發線及牽出線新建工程:項目工區還建管理人員累計到崗9人,農民工已到崗5人。截止目前,項目已完成選址意見書、用地預審意見、工可批復和勘察設計招標,組織施工單位已進場開展工區還建房圍擋安裝、施工場地障礙物清除等工作。
持續堅守 繼續戰役
在全面推動實現復工復產的同時,鐵投公司堅守疫情防控社會責任,結合實際工作和對口社區需要,持續助力社區抓好疫情防控管控工作。4月9日―4月15日期間,公司下沉墨水湖社區幫扶人員共計開展體溫檢測、出入掃碼、核實登記各2868次;協助團購食品506次;代收快遞438次;幫助居民辦理健康碼21次;勸返人員不外出小區8人次;幫助預約門診掛號2人。

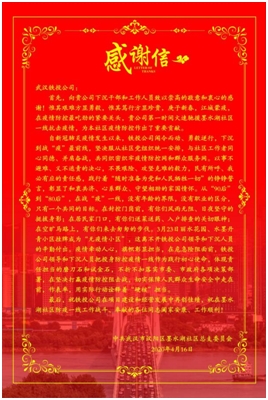

在鐵投公司與相關方的共同努力下,所幫扶小區持續保持無疫情小區。4月16日上午,社區書記組織向鐵投公司贈送錦旗和感謝信,對鐵投公司積極助力社區戰疫所作出的貢獻表示感謝。
(鐵投公司 供稿 )
